UMWELTTECHNIK & WASSERBAU GMBH

PÜCHAU

WASSER MARSCH!

Einlassen zweier neuer Rohre an der Hauptwasserleitung von Leipzig

Aus Alt mach Neu hieß es für unsere MAXIKraft-Gruppe bei ihrem Einsatz. Für das Einlassen zweier neuer Rohre der Hauptwasserleitung von Leipzig, kam das Team von unterschiedlichen Niederlassungen für ein weiteres Projekte zusammen. Gleich drei Kräne (GMK 5150 L, LTM 1160, GMK 5250 L) der Kranlogistik Sachsen GmbH, sowie ein Kran (LTM 1160) der MaxiMum GmbH rollten im schönen Püchau auf.

Bei dem Projekt stand alles unter dem Motto „Teamwork makes the dream work“! Denn ohne Teamwork, ohne eine gute Zusammenarbeit zwischen allen Mitarbeitern vor Ort, aber vor allem den Kranführern, wäre dieses Projekt zum Scheitern verurteilt gewesen. Doch das ist es, wofür unsere MAXIKraft-Gruppe steht. Jedes Unternehmen der Gruppe, jede Niederlassung, jeder einzelne Mitarbeiter und jede Mitarbeiterin bilden eine Einheit, ein großes Ganzes. Gemeinsam wird höchste Qualität garantiert, fordernde Projekte gestemmt und gesteckte Ziele erreicht. So lag es an unseren vier Kranführern vor Ort, den Balanceakt gemeinsam durchzuführen und im Gleichtakt das Projekt erfolgreich abzuschließen.

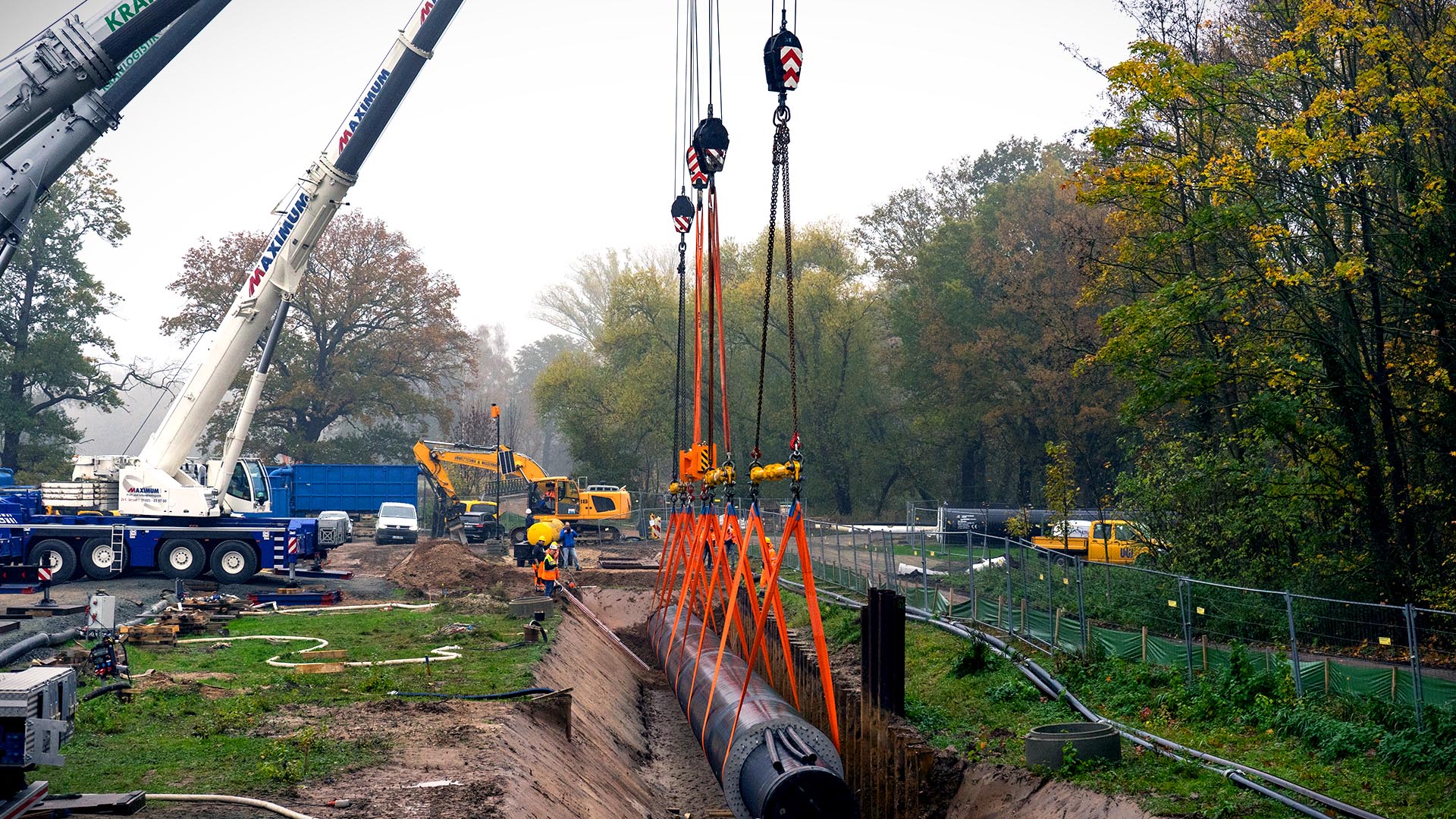

Angekommen am Zielort war das alte Rohr bereits entfernt, sodass die Aufgabe der MaxiKtaft-Gruppe darin bestand, die beiden neuen Rohre gleichmäßig und konstant anzuheben und in der vorbereiteten Öffnung zu platzieren.

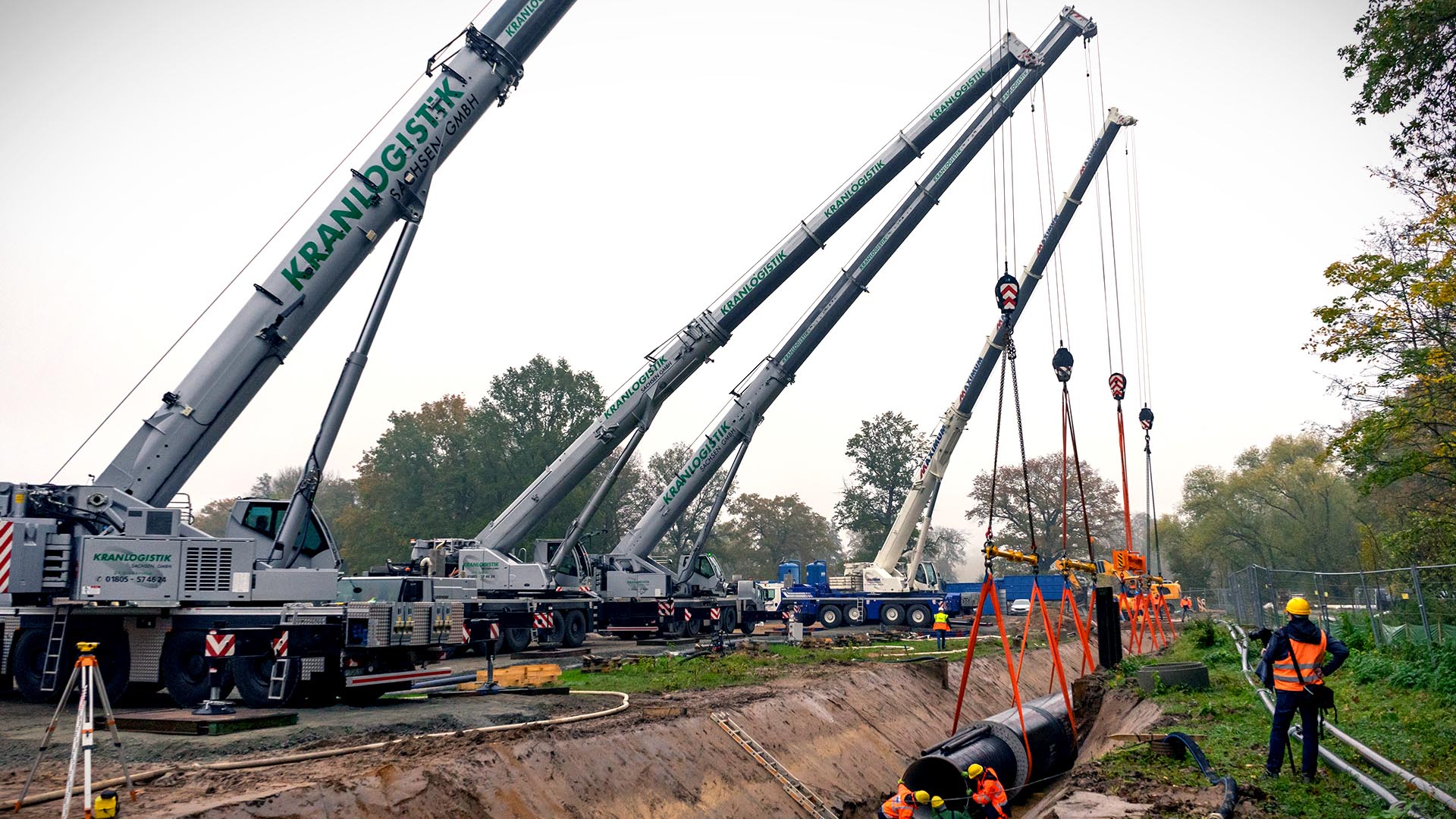

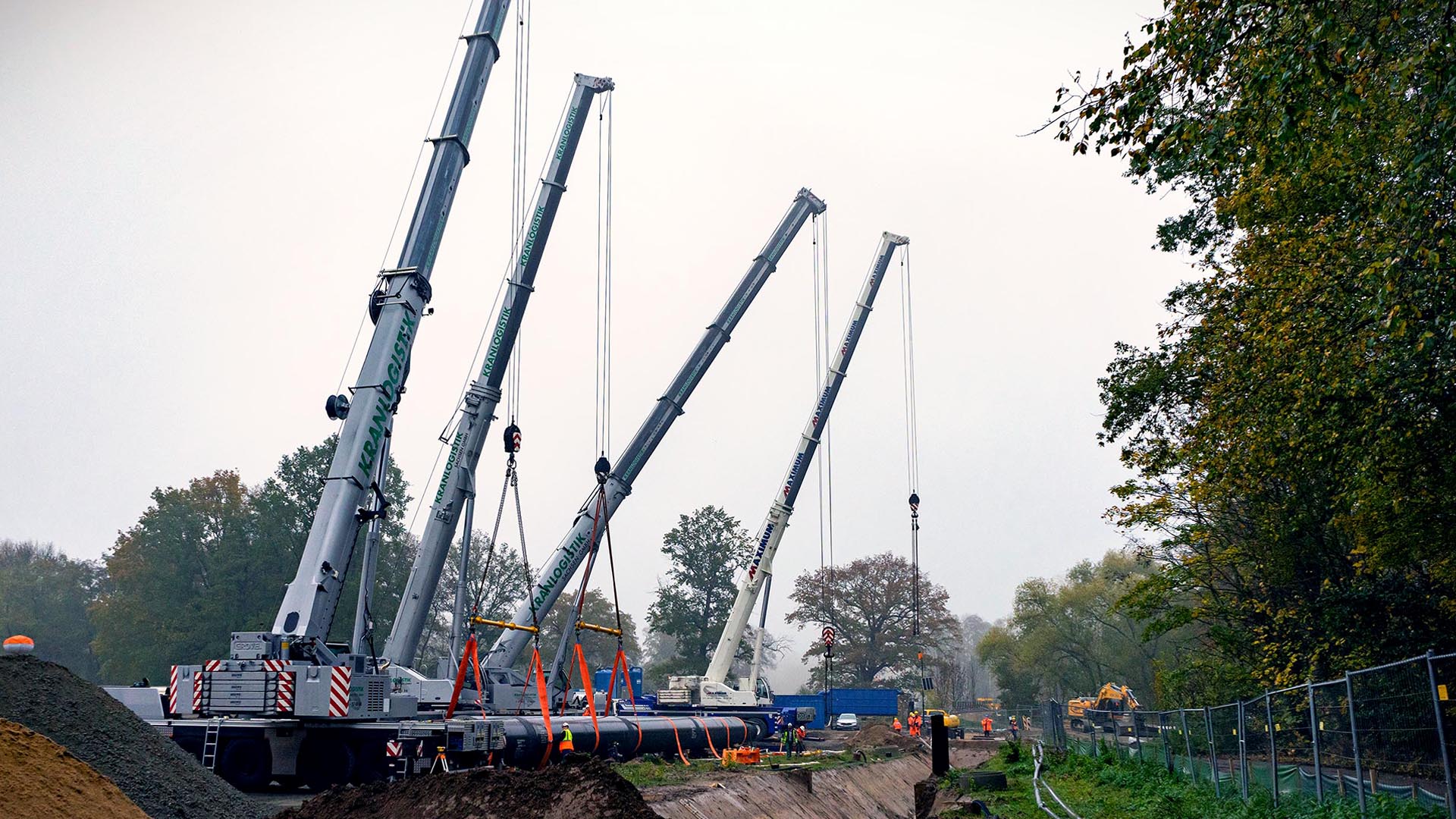

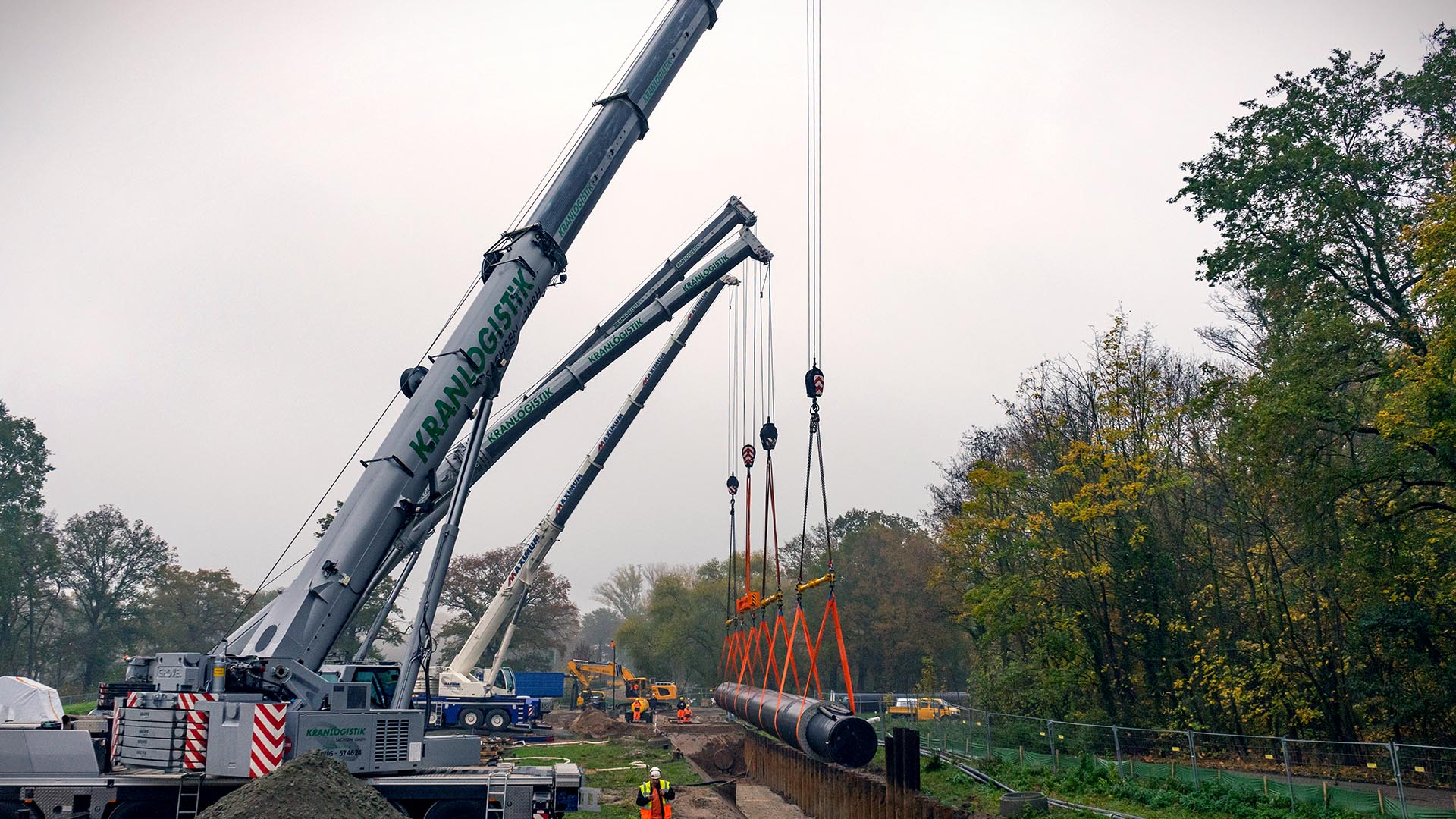

Nachdem das erste Rohr mit acht Bändern, à zehn Meter für bis zu zehn Tonnen, präpariert wurde, begab es sich in die Höhe. Hoch konzentriert und mit zielgerichtetem Blick hoben die vier Kranführer gemeinsam Schritt für Schritt das 48 Meter lange und 60 Tonnen schwere Rohr an, um es in der optimalen Höhe dann Richtung Zielstelle zu bewegen.

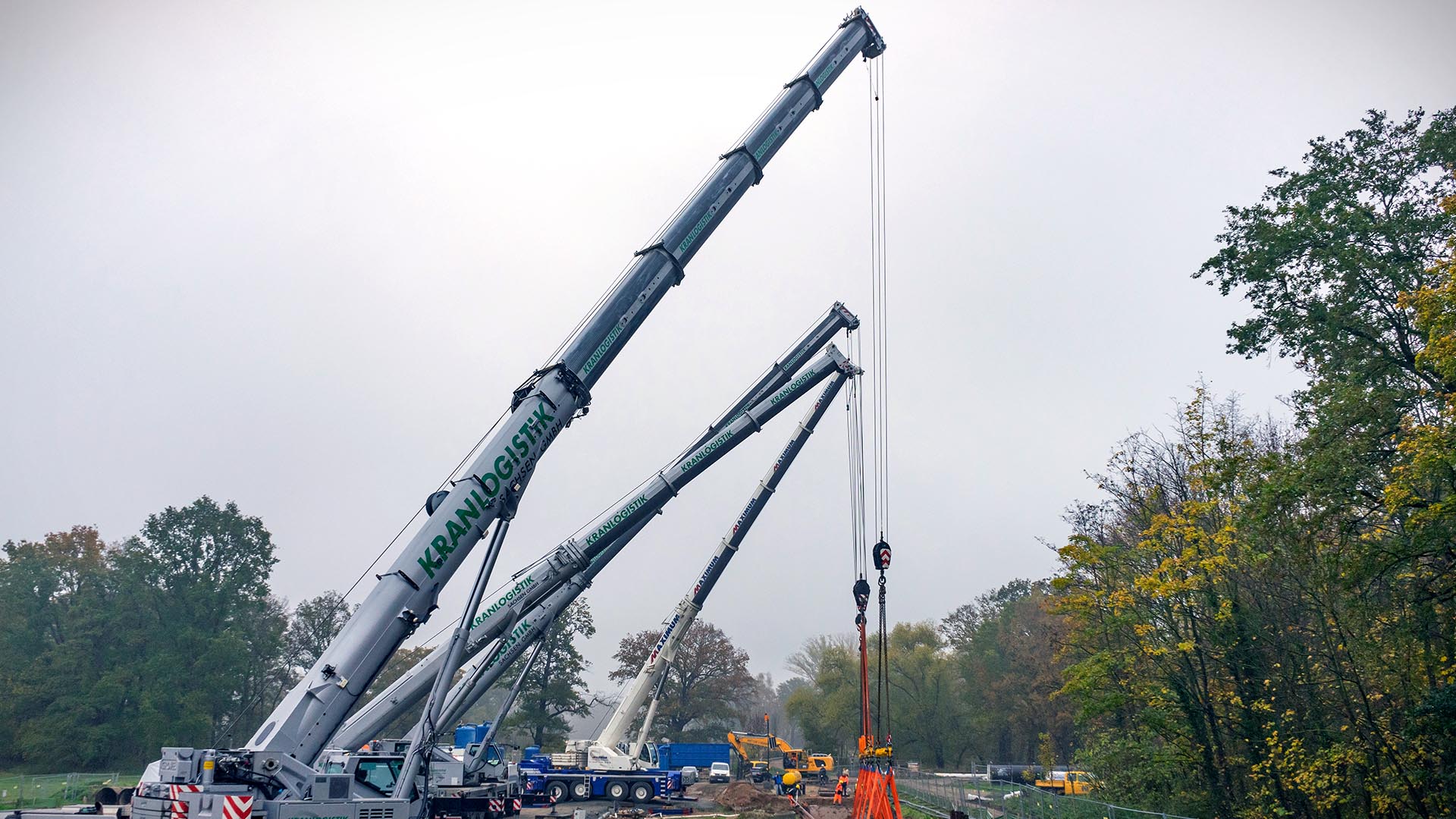

Gleichmäßige und ruhige Zusammenarbeit waren das A&O. Bereits im Vorfeld wurden der Lastfall und die verschiedenen Lastbereiche für die Kräne sorgfältig ausgeklügelt und ausgerechnet, sodass die Kräne hierfür mit dem passenden Gegengewicht ausgestattet werden konnten. Ein gleichzeitiges und gleichmäßiges Anheben, eine koordinierte und harmonische Zusammenarbeit der Kranführer war sehr wichtig, um eine Überlast zu vermeiden und das Gewicht des Rohres gleichmäßig auf die vier Krane zu verteilen. Doch auch bei diesem Projekt schaffte es unser Team zu überzeugen.

Nachdem das erste Rohr erfolgreich platziert werden konnte, wurde am selben Tag auch noch das zweite Rohr präpariert, angehoben, verhoben und zielgerichtet an seinen Platz unter der Erde abgesetzt. Auch mit dem Wetter hatte unser Team vor Ort Glück: Windstill und trocken stellte dies keine zusätzliche Herausforderung dar.

Als die Verladung der beiden Rohre wie gewünscht geglückt war, fand somit ein weiteres Projekt für unsere MAXIKraft-Gruppe erfolgreich ein Ende. Doch unseren Kranführern juckt es bereits in den Fingern und sie stehen in den Startlöchern für die nächste, spannende Herausforderung.
